Budowa domu – co po kolei? Etapy inwestycji krok po kroku
- Od czego zacząć budowę domu?
- Co trzeba załatwić, zanim wjedzie koparka?
- Działka i jej możliwości zabudowy
- Projekt i jego adaptacja
- Procedury budowlane i przyłącza
- Budowa domu – co po kolei?
- Stan zerowy, surowy otwarty i zamknięty – czym się różnią?
- Dlaczego przerwy technologiczne są potrzebne?
- Co najczęściej opóźnia budowę?
- Jak prowadzić budowę, żeby ograniczyć przestoje?
Budowa domu wymaga dwóch równoległych porządków: formalnego i wykonawczego. Najpierw trzeba sprawdzić działkę, przygotować projekt oraz załatwić procedury, a dopiero potem przejść przez stan zerowy, konstrukcję, zamknięcie budynku, instalacje i wykończenie. Zachowanie tej kolejności ogranicza kosztowne przestoje, a uwzględnienie przerw technologicznych chroni przed pośpiechem kosztem jakości.
Od czego zacząć budowę domu?
Pierwszym krokiem nie jest wybór ekipy ani zamówienie materiałów, lecz określenie budżetu, potrzeb i sposobu prowadzenia inwestycji. W systemie gospodarczym inwestor sam szuka wykonawców, zamawia materiały i pilnuje kolejnych etapów. Daje to większą kontrolę nad wydatkami, ale zwykle wydłuża budowę. Metoda zlecona, czyli realizacja przez jedną firmę lub skoordynowane ekipy, ogranicza obowiązki organizacyjne inwestora i może skrócić czas robót.
Błędna kolejność powoduje efekt domina. Opóźnione przyłącze, późne zamówienie okien albo zmiana projektu w trakcie prac mogą zablokować kilka kolejnych ekip. Dlatego budowę warto traktować jako proces logistyczny, w którym decyzje formalne, dostawy, wykonawcy i przerwy technologiczne muszą się wzajemnie zazębiać.
Co trzeba załatwić, zanim wjedzie koparka?
Działka i jej możliwości zabudowy
Przed zakupem działki sprawdź jej dostęp do drogi publicznej, uzbrojenie, warunki gruntowe oraz możliwość doprowadzenia prądu, wody, kanalizacji i ewentualnie gazu. W urzędzie gminy należy zweryfikować miejscowy plan zagospodarowania przestrzennego (MPZP). Jeżeli planu nie ma, potrzebna może być decyzja o warunkach zabudowy (WZ). Dokumenty te określają między innymi przeznaczenie terenu, parametry budynku, geometrię dachu i możliwą powierzchnię zabudowy.
Projekt i jego adaptacja
Projekt gotowy jest zazwyczaj szybciej dostępny, ale trzeba go dopasować do konkretnej działki. Adaptacja obejmuje między innymi dostosowanie posadowienia do warunków gruntowych oraz wprowadzenie zmian wymaganych przez lokalne przepisy. Projekt indywidualny powstaje od początku z myślą o działce i potrzebach inwestora, lecz zwykle wymaga więcej czasu.
Procedury budowlane i przyłącza
W zależności od rodzaju inwestycji konieczne będzie zgłoszenie budowy albo uzyskanie pozwolenia na budowę. Zakres formalności zależy od projektu, działki i aktualnych przepisów, dlatego dokumenty warto skonsultować z projektantem lub właściwym urzędem. Przyłącza mediów należy planować niezależnie od samego rozpoczęcia robót. Procedury u gestorów sieci potrafią trwać znacznie dłużej niż fizyczny montaż przewodów.
W przygotowaniu inwestycji zwykle potrzebne są następujące dokumenty i opracowania:
- Wypis i wyrys z MPZP albo decyzja o WZ.
- Mapa do celów projektowych i dokumentacja projektowa.
- Projekt budowlany wraz z wymaganymi uzgodnieniami.
- Zgłoszenie budowy albo decyzja o pozwoleniu na budowę.
- Warunki przyłączenia mediów i dokumenty dotyczące ich wykonania.
- Informacje geodezyjne potrzebne do wytyczenia budynku.
Przed rozpoczęciem robót trzeba także wybrać kierownika budowy, ustalić sposób nadzoru, przygotować zaplecze oraz zawrzeć umowy z wykonawcami. Przyłącza prądu, wody i kanalizacji warto uruchomić możliwie wcześnie, ponieważ ich brak może zatrzymać prace mimo gotowego budynku.
Budowa domu – co po kolei?
Poniższa kolejność dotyczy typowego domu jednorodzinnego w technologii murowanej. Konkretne zakresy mogą się różnić w zależności od projektu, rodzaju fundamentów, technologii oraz sposobu organizacji robót.
- Przygotowanie działki i stan zerowy – teren zostaje uporządkowany, a geodeta wytycza budynek. Następnie wykonuje się wykopy, fundamenty lub płytę fundamentową, izolacje, przejścia instalacyjne oraz zasypanie i przygotowanie podłogi na gruncie.

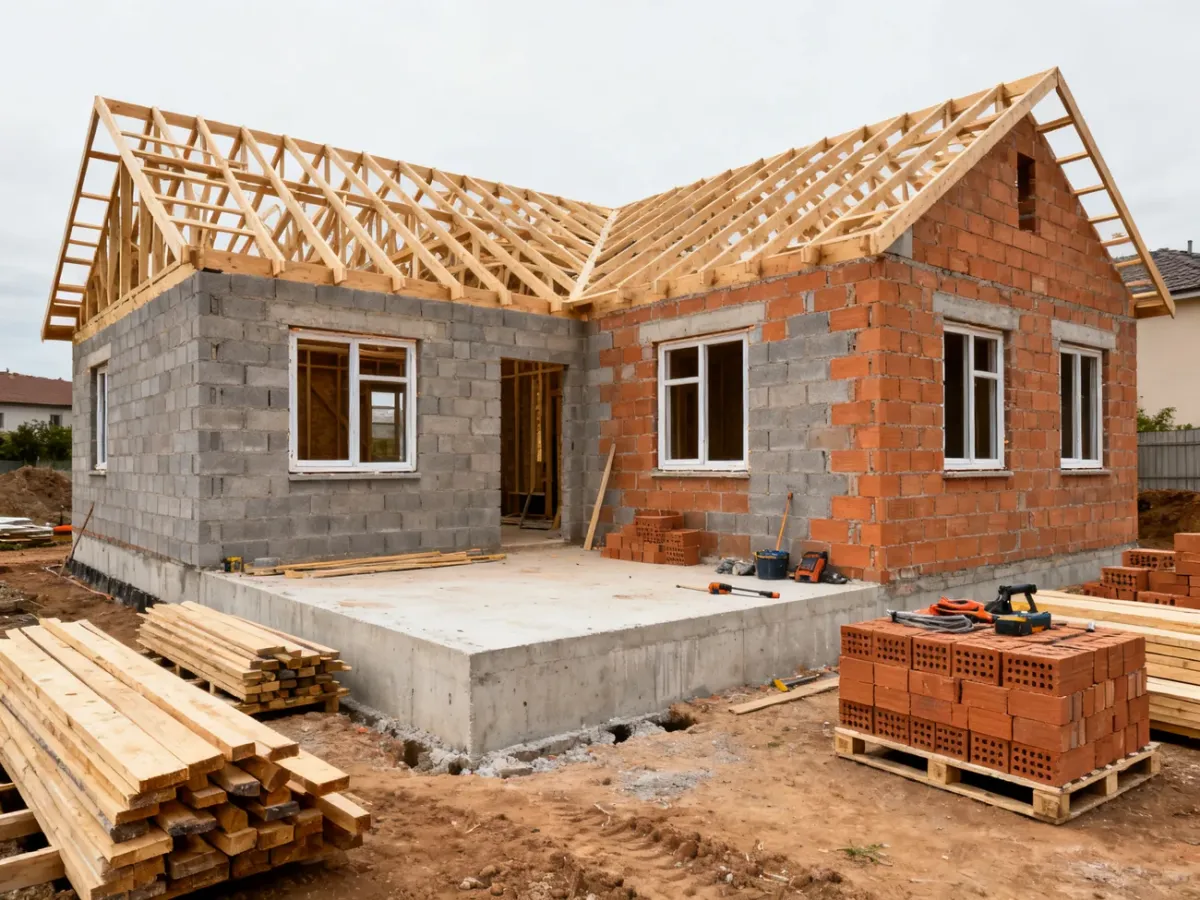

- Stan surowy otwarty – powstają ściany nośne i działowe, kominy, stropy, schody oraz konstrukcja dachu. Etap kończy się wykonaniem pokrycia dachowego, choć dokładny zakres zależy od projektu.
- Stan surowy zamknięty – montuje się okna, drzwi zewnętrzne i, jeśli występuje, bramę garażową. Budynek zostaje zabezpieczony przed warunkami atmosferycznymi i można rozpocząć prace wewnętrzne.
- Instalacje – wykonuje się instalację elektryczną, wodną, kanalizacyjną, grzewczą, wentylacyjną i inne przewidziane w projekcie. Na tym etapie trzeba ostatecznie potwierdzić rozmieszczenie punktów, urządzeń i zabudów.
- Stan deweloperski – wykonywane są tynki, posadzki, ocieplenie, elewacja oraz przygotowanie powierzchni do wykończenia. Część robót zewnętrznych można prowadzić równolegle z pracami wewnątrz, o ile pozwalają na to warunki.
- Prace wykończeniowe – obejmują malowanie, podłogi, drzwi wewnętrzne, płytki, biały montaż, osprzęt elektryczny, wyposażenie kuchni i łazienek oraz końcowe porządki.
- Odbiory i przygotowanie do użytkowania – kompletowana jest dokumentacja powykonawcza, wykonywane są wymagane inwentaryzacje i zgłoszenia, a budynek przygotowuje się do legalnego użytkowania zgodnie z obowiązującą procedurą.
Orientacyjne ramy czasowe dla poszczególnych etapów przedstawiają się następująco:
| Etap | Zakres prac | Szacowany czas |
|---|---|---|
| Stan zerowy | Roboty ziemne, fundamenty, izolacje i przygotowanie podłogi na gruncie | 2–4 tygodnie |
| Stan surowy otwarty | Ściany, stropy, schody, kominy, więźba i pokrycie dachu | 1–4 miesiące |
| Stan surowy zamknięty | Okna, drzwi zewnętrzne i brama garażowa | 3–6 tygodni |
| Stan deweloperski | Instalacje, tynki, posadzki, ocieplenie i elewacja | 3–4 miesiące |
| Prace wykończeniowe | Podłogi, malowanie, drzwi, łazienki, kuchnia i biały montaż | 2–6 miesięcy |
Terminy są orientacyjne i nie sumują się wprost, ponieważ niektóre prace mogą być prowadzone równolegle. Na czas wpływają między innymi metraż, stopień skomplikowania bryły, warunki gruntowe, pogoda, dostępność ekip i materiałów oraz wybrana technologia.
Stan zerowy, surowy otwarty i zamknięty – czym się różnią?
Stan zerowy obejmuje roboty związane z posadowieniem budynku. Po jego zakończeniu dom ma fundamenty, izolacje i przygotowane przejścia instalacyjne, ale nie ma jeszcze ścian nadziemnych.
Stan surowy otwarty oznacza, że istnieje zasadnicza konstrukcja budynku: ściany, stropy, schody, kominy i dach. Otwory okienne i drzwiowe pozostają jednak niezabezpieczone stolarką zewnętrzną.
Stan surowy zamknięty zaczyna się po zamontowaniu okien, drzwi zewnętrznych i bramy garażowej, jeśli przewidziano ją w projekcie. Budynek jest wtedy chroniony przed opadami i wiatrem, dlatego można bezpieczniej wykonywać instalacje oraz część prac wykończeniowych.
Dlaczego przerwy technologiczne są potrzebne?
Nie każdą przerwę da się skrócić przez zwiększenie liczby pracowników. Beton potrzebuje czasu na dojrzewanie, a tynki i wylewki muszą oddać wilgoć przed ułożeniem podłóg, malowaniem lub montażem zabudów. Konkretne terminy zależą od zastosowanych materiałów, temperatury, wilgotności i zaleceń technologicznych.
Zbyt szybkie przejście do kolejnych robót może prowadzić do pęknięć, odspojeń, odkształceń podłóg i problemów z wilgocią. Dotyczy to szczególnie domu murowanego, w którym występuje wiele robót mokrych. Harmonogram powinien więc uwzględniać nie tylko pracę ekip, lecz także czas potrzebny na związanie i wyschnięcie poszczególnych warstw.
Co najczęściej opóźnia budowę?
Największe przestoje zwykle nie wynikają z samego murowania, lecz z braku koordynacji decyzji, dostaw i ekip. Typowe wąskie gardła to:
- Brak wcześniejszych ustaleń między ekipami i przesunięcie terminu wejścia kolejnego wykonawcy.
- Niedoszacowanie czasu potrzebnego na przyłącza prądu, wody, kanalizacji lub gazu.
- Zmiany w projekcie wprowadzone po rozpoczęciu robót.
- Opóźnienia w dostawie okien, drzwi, bramy garażowej albo materiałów instalacyjnych.
- Brak bufora czasowego na pogodę, poprawki i przerwy technologiczne.
- Problemy z płynnością finansową, które zatrzymują zakupy lub rozliczenia z wykonawcami.
Ostrzeżenie: przyspieszanie prac przez skracanie przerw technologicznych może tylko pozornie poprawić harmonogram. Późniejsze naprawy pęknięć, zawilgocenia lub odspojeń zwykle kosztują więcej niż czas zaoszczędzony na budowie.
Budowa przez firmę lub generalnego wykonawcę często trwa krócej, ponieważ jedna strona koordynuje zamówienia i ekipy. Przy metodzie gospodarczej inwestor zyskuje większą kontrolę nad wyborem wykonawców i wydatkami, ale musi sam pilnować ciągłości robót. W praktyce budowa murowana prowadzona systemem gospodarczym często rozciąga się na około 18–24 miesiące lub dłużej, podczas gdy dobrze przygotowana realizacja zlecona może zmieścić się w krótszym czasie. Nie zmienia to faktu, że przerw technologicznych nie można wyeliminować samą organizacją.
Jak prowadzić budowę, żeby ograniczyć przestoje?
Przed rozpoczęciem robót sprawdź, czy najważniejsze decyzje i zamówienia są gotowe. Lista kontrolna powinna obejmować:
- Zweryfikowanie MPZP albo uzyskanie WZ dla działki.
- Wybór projektu i wykonanie jego adaptacji.
- Przeprowadzenie procedury zgłoszenia budowy albo uzyskanie pozwolenia.
- Ustalenie warunków przyłączenia mediów i rozpoczęcie procedur u gestorów sieci.
- Wybór kierownika budowy i podpisanie pisemnych umów z wykonawcami.
- Ustalenie kolejności ekip, terminów dostaw oraz sposobu odbioru prac.
- Przygotowanie budżetu z rezerwą na nieprzewidziane wydatki.
Prowadź dziennik budowy i przechowuj dokumentację zmian, ustaleń oraz odbiorów. Harmonogram powinien być elastyczny, ale nie może pomijać terminów zamówień i przerw technologicznych.
Porada: zostaw w harmonogramie bufor obejmujący co najmniej kilka tygodni. Lepiej zaplanować realny termin przeprowadzki niż budować cały proces na założeniu, że każda ekipa i każda dostawa pojawią się dokładnie w wybranym dniu.
Najkrótsza odpowiedź na pytanie „budowa domu – co po kolei?” brzmi: najpierw działka, budżet, projekt i formalności, potem fundamenty, konstrukcja, dach, stolarka zewnętrzna, instalacje, tynki i posadzki, wykończenie oraz odbiory. O tempie decyduje nie tylko liczba pracowników, ale przede wszystkim przygotowanie inwestycji i zachowanie kolejności, której wymagają technologia oraz przepisy.
