Jak długo może trwać budowa domu?
- Budowa a cała inwestycja – skąd bierze się różnica?
- Co wpływa na tempo budowy?
- Ile trwa budowa w różnych technologiach?
- Harmonogram budowy domu krok po kroku
- Dlaczego przerwy technologiczne są potrzebne?
- Jak skrócić budowę bez utraty jakości?
- Czy można wybudować dom w rok?
- Ile czasu założyć w realnym planie?
Sama budowa domu trwa najczęściej od kilku do kilkunastu miesięcy, ale cała inwestycja – od wyboru działki do wprowadzenia się – zwykle zajmuje około 12–24 miesięcy. Krótszy termin jest możliwy przy prostej bryle, sprawnych formalnościach, dobrej organizacji i technologii prefabrykowanej. W domu murowanym trzeba uwzględnić pogodę, przerwy technologiczne oraz dostępność ekip.
Budowa a cała inwestycja – skąd bierze się różnica?
„Budowa domu” może oznaczać wyłącznie prace na placu budowy albo cały proces prowadzący do zamieszkania. W pierwszym ujęciu chodzi o roboty od fundamentów do stanu deweloperskiego lub wykończenia. W drugim trzeba doliczyć analizę działki, wybór projektu, adaptację dokumentacji, uzyskanie wymaganych decyzji, finansowanie i przygotowanie terenu.
Formalności przed rozpoczęciem robót mogą trwać od kilku tygodni do kilku miesięcy. Przy zgłoszeniu urząd ma co do zasady 21 dni na wniesienie sprzeciwu wobec kompletnej dokumentacji. Jeśli potrzebne jest pozwolenie na budowę, sama procedura może trwać dłużej, szczególnie gdy projekt wymaga uzupełnień, działka nie ma miejscowego planu zagospodarowania przestrzennego albo konieczne są dodatkowe uzgodnienia.
Dlatego budowa domu w rok jest możliwa, ale wymaga przygotowania jeszcze przed rozpoczęciem prac. Przy tradycyjnej technologii bardziej realistyczny plan dla całej inwestycji często obejmuje 12–24 miesiące.
Co wpływa na tempo budowy?
Harmonogram zależy nie tylko od liczby godzin przepracowanych przez ekipę. Największe znaczenie mają następujące czynniki:
- Technologia budowy – dom murowany wymaga prac mokrych i przerw na wiązanie lub wysychanie materiałów. Szkielet i prefabrykaty pozwalają przenieść część prac do hali produkcyjnej i skrócić pobyt ekipy na działce.
- Pogoda – intensywne opady, mróz, silny wiatr i bardzo wysokie temperatury mogą wstrzymać roboty ziemne, betonowanie, murowanie, tynkowanie lub prace elewacyjne. W polskim klimacie sezonowość ma duże znaczenie.
- Dostępność ekip i materiałów – nawet dobrze zaplanowany etap nie ruszy, jeśli wykonawca ma wolny termin dopiero za kilka miesięcy albo stolarka, pokrycie dachowe czy instalacje nie dotrą na czas.
- Decyzje inwestora – zmiana układu ścian, okien, instalacji lub materiałów w trakcie prac powoduje poprawki, dodatkowe zamówienia i przestoje.
- Warunki działki – trudny grunt, różnice poziomów, brak wygodnego dojazdu albo problemy z przyłączami mogą wydłużyć stan zerowy i przygotowanie placu budowy.
- Finansowanie – opóźniona decyzja kredytowa lub brak środków na kolejny etap często zatrzymują prace niezależnie od możliwości wykonawcy.
Na czas wpływa również stopień skomplikowania projektu. Dom z piwnicą, kilkoma kondygnacjami, wielospadowym dachem i dużą liczbą instalacji będzie powstawał dłużej niż prosty budynek parterowy o zwartej bryle.
Ile trwa budowa w różnych technologiach?
Poniższe wartości są orientacyjne i dotyczą sprawnie prowadzonej inwestycji o typowej skali. Stan surowy obejmuje zasadnicze roboty konstrukcyjne, a stan deweloperski także instalacje, tynki, posadzki i wybrane prace związane z ociepleniem.
| Technologia | Czas do stanu surowego | Czas do stanu deweloperskiego |
|---|---|---|
| Murowana | około 3–6 miesięcy | około 8–15 miesięcy |
| Szkieletowa | około 1–3 miesięcy | około 4–8 miesięcy |
| Prefabrykowana lub modułowa | od kilku tygodni do kilku miesięcy | około 3–8 miesięcy |

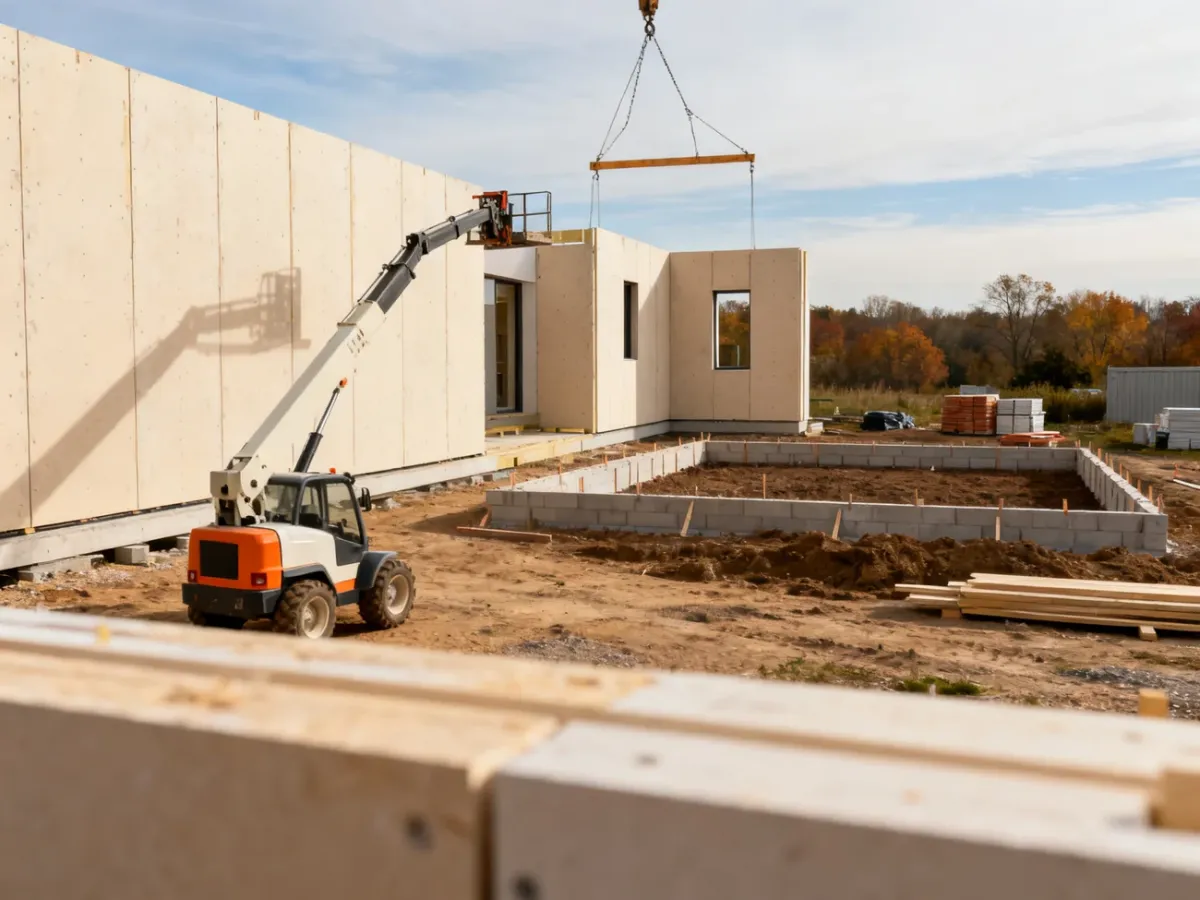

Prefabrykacja skraca przede wszystkim czas prac na działce. Nie eliminuje jednak formalności, przygotowania fundamentów, produkcji elementów, transportu ani odbiorów. W przypadku domu szkieletowego lub modułowego termin zależy też od zakresu wykończenia i tego, które prace pozostają po stronie inwestora.
Harmonogram budowy domu krok po kroku
Poszczególne etapy mogą częściowo się nakładać, ale ich kolejność wynika z technologii i wymagań konstrukcyjnych. Typowy przebieg wygląda następująco:
- Formalności i przygotowanie – analiza działki, sprawdzenie planu miejscowego lub uzyskanie warunków zabudowy, wybór projektu, adaptacja dokumentacji, mapa do celów projektowych, badania gruntu, zgłoszenie albo pozwolenie na budowę. Ten etap trwa zwykle od kilku tygodni do kilku miesięcy.
- Stan zerowy – obejmuje wytyczenie budynku, roboty ziemne, fundamenty, izolacje, ewentualną piwnicę oraz podłogę na gruncie. Przy sprzyjających warunkach zajmuje około 2–4 tygodni, ale trudny grunt i pogoda mogą wydłużyć prace.
- Stan surowy otwarty – powstają ściany, stropy, schody, kominy, więźba i wstępne pokrycie dachu. Etap trwa od kilku tygodni do około 4 miesięcy, zależnie od projektu, liczby kondygnacji i technologii.
- Stan surowy zamknięty – montuje się okna, drzwi zewnętrzne i bramę garażową, wykonuje ściany działowe oraz docelowe pokrycie dachu. Zwykle zajmuje około 1–3 miesięcy. Zamknięcie budynku umożliwia wygodniejsze prowadzenie części robót wewnętrznych.
- Instalacje, tynki i posadzki – wykonywane są instalacje elektryczne, wodno-kanalizacyjne i grzewcze, a następnie tynki oraz wylewki. Przy dobrej koordynacji trwa to około 2–4 miesięcy, ale po zakończeniu prac mokrych trzeba zaplanować czas na wysychanie.
- Prace wykończeniowe – obejmują między innymi malowanie, podłogi, płytki, drzwi wewnętrzne, biały montaż, kuchnię i podstawowe wyposażenie. Zależnie od standardu oraz liczby ekip zajmują około 2–6 miesięcy.
W praktyce dom murowany może osiągnąć stan surowy otwarty po około 4–6 miesiącach od rozpoczęcia robót. Do zamieszkania potrzeba zwykle znacznie więcej czasu, ponieważ wykończeniówka jest rozbudowanym i indywidualnym etapem.
Dlaczego przerwy technologiczne są potrzebne?
Przerwa technologiczna nie oznacza bezczynności ekipy. To czas potrzebny, aby beton, tynki, wylewki lub inne materiały uzyskały wymagane parametry albo odpowiednio wyschły. Pominięcie tego etapu może przenieść problem na późniejsze miesiące.
Beton projektuje się z uwzględnieniem dojrzewania, a za często przyjmowany punkt odniesienia uznaje się 28 dni do uzyskania charakterystycznej wytrzymałości. Nie oznacza to, że każdą czynność trzeba zawsze odłożyć dokładnie o ten czas. Decyzję podejmuje kierownik budowy na podstawie technologii, warunków i dokumentacji.
Tynki i posadzki mogą schnąć nawet około 4 tygodni, a tempo zależy od temperatury, wilgotności, wentylacji i grubości warstw. Zbyt szybkie zamknięcie wilgoci pod płytkami, panelami lub farbą zwiększa ryzyko zawilgocenia, odspojeń i pęknięć.
Pośpiech może skrócić harmonogram na papierze, ale nie usuwa procesów fizycznych. Pomijanie czasu wiązania betonu lub wysychania tynków może prowadzić do pękania powierzchni, wilgoci i nieszczelności, których naprawa zajmie więcej czasu niż pierwotna przerwa.
W technologii murowanej takich etapów jest więcej. Budowa szkieletowa ogranicza liczbę prac mokrych, natomiast również wymaga kontroli wilgotności, poprawnego wykonania izolacji i przestrzegania zaleceń producentów.
Jak skrócić budowę bez utraty jakości?
Najwięcej czasu oszczędza się przed wbiciem pierwszej łopaty. Przed rozpoczęciem prac sprawdź następujące elementy:
- Projekt – wybierz rozwiązanie dopasowane do działki i ogranicz zmiany po rozpoczęciu budowy.
- Dokumentacja – zweryfikuj kompletność projektu, map, uzgodnień i dokumentów potrzebnych do zgłoszenia lub pozwolenia.
- Kierownik budowy – zaangażuj osobę, która będzie kontrolowała kolejność robót i moment rozpoczęcia kolejnych etapów.
- Ekipa – rezerwuj terminy z wyprzedzeniem i ustal, które prace wykonują podwykonawcy.
- Dostawy – zamawiaj materiały z wyprzedzeniem, ale zgodnie z możliwościami ich bezpiecznego składowania.
- Harmonogram – zaplanuj działania równoległe, lecz nie skracaj przerw wymaganych przez technologię.
- Bufor – zostaw czas na opady, mrozy, opóźnienia transportu i drobne poprawki.
Gotowy projekt zwykle przyspiesza przygotowania względem projektu indywidualnego, choć nadal wymaga adaptacji do działki. Warto też prowadzić formalności, finansowanie i rezerwację wykonawców równolegle, o ile nie koliduje to z kolejnością wymaganych decyzji.
Czy można wybudować dom w rok?
Tak, ale nie w każdych warunkach. Termin 12 miesięcy jest realny dla nieskomplikowanego domu, gdy działka jest dobrze rozpoznana, dokumentacja gotowa, finansowanie zabezpieczone, a ekipy i materiały zaplanowane przed rozpoczęciem sezonu. Łatwiej osiągnąć go w technologii szkieletowej lub prefabrykowanej niż przy rozbudowanym domu murowanym.
W budynku tradycyjnym napięty harmonogram może zostać zaburzony przez deszczowe lato, zimowe przymrozki, opóźnioną stolarkę albo brak wykonawcy. Dlatego termin przeprowadzki lepiej wyznaczyć z zapasem, a do planu dodać kilka tygodni na zdarzenia, których nie da się przewidzieć.
Nie istnieje jeden ustawowy czas, w którym trzeba zakończyć każdą budowę. Trzeba jednak pamiętać, że pozwolenie na budowę może wygasnąć, jeśli budowa nie zostanie rozpoczęta w określonym terminie albo zostanie przerwana na dłużej niż przewidują przepisy. W razie dłuższej przerwy sytuację należy ocenić z kierownikiem budowy lub specjalistą od prawa budowlanego.
Ile czasu założyć w realnym planie?
Dla domu murowanego bezpieczniej przyjąć, że od rozpoczęcia robót do zamieszkania minie około 12–18 miesięcy, a przy trudnej działce, dużym zakresie wykończenia lub przerwach sezonowych nawet do 24 miesięcy. Prefabrykacja może skrócić samą budowę do kilku miesięcy, lecz formalności i przygotowanie inwestycji nadal wymagają czasu.
Najlepszy harmonogram nie jest tym, który obiecuje najwcześniejszy termin, lecz tym, który uwzględnia technologię, pogodę, dostępność fachowców i bufor bezpieczeństwa. Dom ma służyć przez lata, dlatego kilka dodatkowych tygodni zwykle jest lepszym rozwiązaniem niż poprawianie skutków zbyt szybkiego wykonania prac.
