Jak wykonać przyłącze wodociągowe do domu jednorodzinnego?

Autor: Redakcja MetCon Publikacja: 26 lipca 2026 7 min czytania
Jak wykonać przyłącze wodociągowe do domu jednorodzinnego?

Przyłącze wodociągowe do domu jednorodzinnego wykonuje się na podstawie warunków technicznych, projektu, uzgodnień i robót zakończonych odbiorem. Inwestor finansuje materiały, projekt, geodezję i wykonawstwo, ale za wydanie warunków, odbiór oraz włączenie przyłącza do sieci przedsiębiorstwo nie powinno pobierać opłat wskazanych w art. 19a ust. 10 ustawy o zbiorowym zaopatrzeniu w wodę.

Czym jest przyłącze wodociągowe i kto za nie płaci?

Przyłącze wodociągowe to odcinek przewodu łączący sieć wodociągową z wewnętrzną instalacją nieruchomości, wraz z zaworem za wodomierzem głównym. Sieć pozostaje infrastrukturą przedsiębiorstwa wodociągowo-kanalizacyjnego, natomiast przyłącze służy konkretnej nieruchomości i co do zasady jest wykonywane na koszt osoby ubiegającej się o podłączenie.

Inwestor organizuje więc projekt, uzgodnienia, roboty ziemne, zakup materiałów, pomiar geodezyjny oraz dokumentację powykonawczą. Przedsiębiorstwo wodociągowe określa warunki techniczne, kontroluje zgodność robót i dokonuje odbioru w zakresie wynikającym z przepisów oraz własnych procedur.

Typowy układ wygląda następująco: sieć wodociągowa → nawiertka lub trójnik → zasuwa → przewód przyłącza → wodomierz z armaturą → instalacja wewnętrzna budynku.

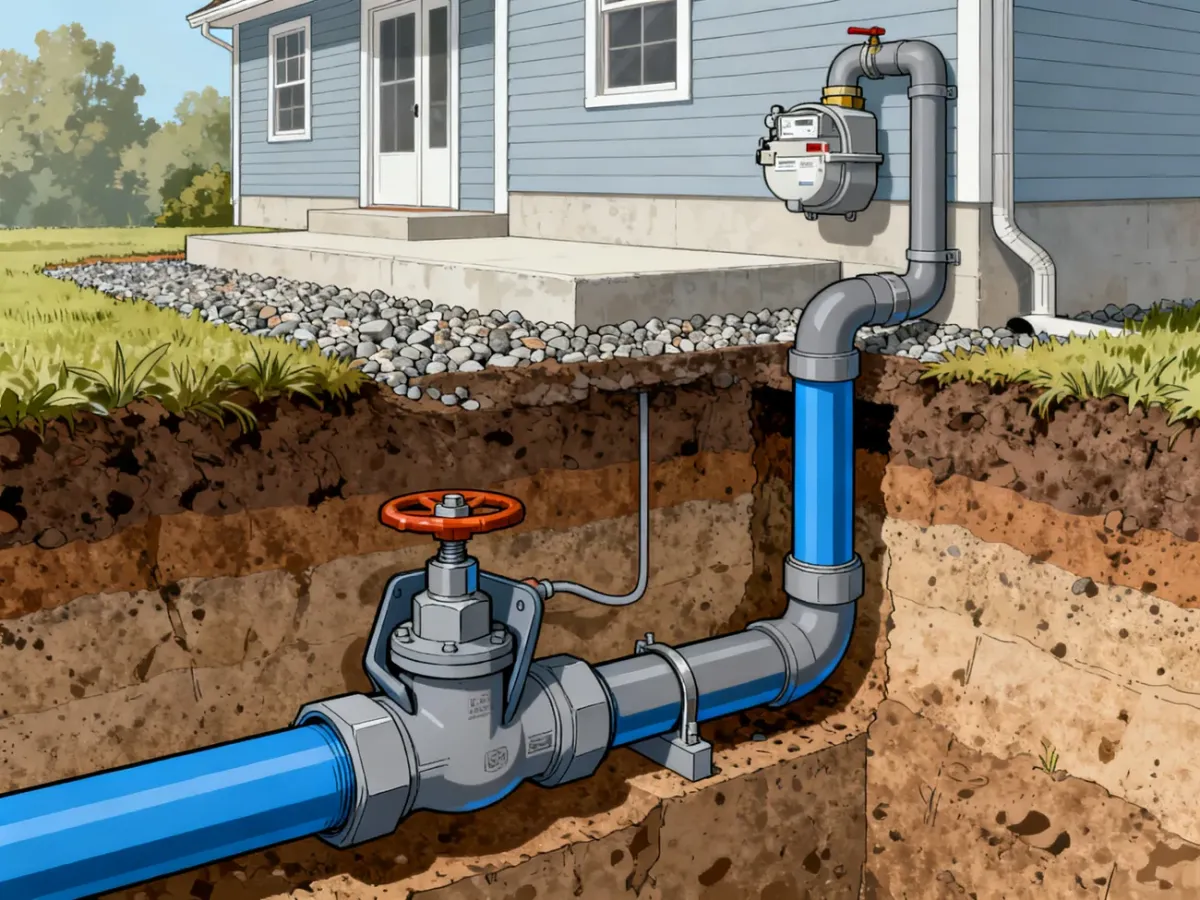

Schemat przyłącza wodociągowego od sieci do domu jednorodzinnego

Jakie są ścieżki formalne budowy przyłącza?

Prawo budowlane pozwala inwestorowi wybrać między budową przyłącza bez zgłoszenia, na podstawie art. 29a, a dobrowolnym zgłoszeniem robót zgodnie z art. 30. W określonych, szerszych przedsięwzięciach możliwe jest także objęcie przyłącza pozwoleniem na budowę, ale przy typowym domu jednorodzinnym najczęściej rozważa się dwie pierwsze procedury.

Tryb Co musi przygotować inwestor? Na co zwrócić uwagę?
Art. 29a Prawa budowlanego – bez zgłoszenia Plan sytuacyjny na kopii aktualnej mapy zasadniczej lub mapy jednostkowej oraz dokumentację wymaganą przez gestora sieci Nie składa się zgłoszenia w urzędzie, ale nadal potrzebny jest prawidłowy projekt i spełnienie warunków technicznych
Art. 30 Prawa budowlanego – zgłoszenie Zgłoszenie, oświadczenie o prawie do dysponowania nieruchomością oraz wymagane rysunki, uzgodnienia i projekt Do robót można przystąpić, jeśli organ nie wniesie sprzeciwu w terminie 30 dni
Pozwolenie na budowę Dokumentacja wymagana dla szerszego zamierzenia budowlanego Rozwiązanie spotykane przede wszystkim przy większych inwestycjach obejmujących sieć i przyłącza

Tryb z art. 29a nie zwalnia z przygotowania dokumentacji technicznej. Przedsiębiorstwo może wymagać projektu, profilu przyłącza, obliczeń, uzgodnienia trasy i wskazania sposobu włączenia do sieci. Zakres zależy od warunków technicznych oraz lokalnych zasad gestora.

Projekt powinien przygotować projektant posiadający właściwe uprawnienia budowlane. Narada koordynacyjna dotycząca usytuowania uzbrojenia nie jest automatycznie wymagana w każdym przypadku, ale może wynikać z warunków technicznych, kolizji z istniejącymi sieciami albo wymagań zarządcy drogi. Jeżeli przyłącze przechodzi przez cudzą działkę lub pas drogowy, potrzebne będą także odpowiednie zgody i decyzje.

Jak wykonać przyłącze krok po kroku?

Chronologia prac powinna odpowiadać wymaganiom przedsiębiorstwa wodociągowego i dokumentacji projektowej:

  1. Sprawdź dostęp do sieci. Ustal przebieg istniejącego wodociągu, właściciela sieci oraz możliwe miejsce włączenia.
  2. Złóż wniosek o warunki techniczne. Dołącz dokument potwierdzający tytuł prawny do nieruchomości, szkic lub mapę z lokalizacją domu oraz informacje o planowanym zużyciu wody, jeśli wymaga ich gestor.
  3. Zleć wykonanie projektu. Projektant określi trasę, średnicę przewodu, profil, armaturę, miejsce wodomierza i sposób połączenia z siecią.
  4. Uzyskaj wymagane uzgodnienia. Dotyczy to między innymi kolizji z kablami i rurami, przejścia przez drogę oraz prowadzenia przewodu po cudzym gruncie.
  5. Wybierz tryb budowy. Inwestor może skorzystać z art. 29a albo dokonać zgłoszenia na podstawie art. 30. Wybraną procedurę należy zachować do zakończenia inwestycji.
  6. Zgłoś zamiar wykonania robót gestorowi. Przedsiębiorstwo może wymagać ustalenia terminu włączenia, wskazania wykonawcy i przedstawienia zatwierdzonej dokumentacji.
  7. Wyznacz trasę i wykonaj wykop. Geodeta lub wykonawca działający zgodnie z projektem wytycza przebieg przewodu, a wykop trzeba zabezpieczyć stosownie do gruntu i głębokości.
  8. Ułóż przewód i zamontuj armaturę. Wykonuje się włączenie do sieci, zasuwę, przewód, rurę ochronną przy przejściu przez fundament oraz zespół wodomierzowy.
  9. Przeprowadź próbę szczelności i wymagane płukanie. Zakres badań wynika z projektu oraz warunków technicznych. Protokół dołącza się do dokumentacji odbiorowej.
  10. Wykonaj inwentaryzację powykonawczą przed zasypaniem przewodu. Geodeta mierzy rzeczywisty przebieg przyłącza i sporządza dokumentację powykonawczą.
  11. Zgłoś przyłącze do odbioru. Odbiór w stanie odkrytym pozwala sprawdzić trasę, głębokość, materiały, połączenia i zgodność z projektem.
  12. Podpisz umowę na dostawę wody. Po pozytywnym odbiorze i zamontowaniu wodomierza można rozpocząć eksploatację przyłącza.

Nie zasypuj przewodu przed inwentaryzacją geodezyjną i czynnościami wymaganymi do odbioru. Odtworzenie wykopu po zasypaniu może wymagać ponownego odkrycia rury, a to oznacza dodatkowy czas i koszt.

Jakie wymogi techniczne trzeba spełnić?

Materiał i średnica przewodu

W przyłączach do budynków jednorodzinnych często stosuje się rury polietylenowe, między innymi PE100 RC. Ich konstrukcja zwiększa odporność przewodu na uszkodzenia i w określonych warunkach pozwala ograniczyć wymagania dotyczące podsypki oraz obsypki. Ostateczny materiał musi jednak odpowiadać warunkom technicznym oraz zostać zaakceptowany przez projektanta i gestora sieci.

Średnicę dobiera się na podstawie obliczeniowego przepływu i wymag
anego ciśnienia. W typowych domach spotyka się między innymi przewody DN32 i DN40, ale nie należy wybierać średnicy wyłącznie na podstawie zwyczaju. Za mały przekrój może pogorszyć ciśnienie, a zbyt duży zwiększy koszt bez realnej korzyści.

Głębokość i ochrona przed zamarzaniem

Przewód wodociągowy należy prowadzić na głębokości określonej w projekcie, z uwzględnieniem lokalnej strefy przemarzania gruntu. W materiałach technicznych często przyjmuje się ułożenie około 0,4 m poniżej głębokości przemarzania, licząc od poziomu terenu do wierzchu rury. Nie jest to jednak uniwersalna wartość dla każdej działki.

Jeżeli nie da się osiągnąć wymaganej głębokości, projektant powinien przewidzieć dodatkową ochronę, na przykład izolację lub kabel grzejny. Przy przejściu przez fundament stosuje się rurę ochronną zabezpieczającą przewód przed uszkodzeniami i przemieszczeniami konstrukcji.

Włączenie, wodomierz i trasa

Przy małych średnicach często stosuje się nawiertkę z zasuwą domową. W innych warunkach gestor może wymagać trójnika lub innego rozwiązania. Włączenie do czynnej sieci powinien wykonywać wykonawca zaakceptowany przez przedsiębiorstwo, ponieważ prace mogą wymagać czasowego odcięcia wody, dezynfekcji i kontroli szczelności.

Wodomierz montuje się zwykle w pomieszczeniu technicznym, a gdy nie jest to możliwe – w studzience wodomierzowej. Zespół powinien obejmować wodomierz, zawory odcinające oraz zabezpieczenie przed przepływem zwrotnym, zgodnie z wymaganiami lokalnego przedsiębiorstwa.

Trasę należy prowadzić możliwie prosto, z zachowaniem odległości od innych sieci i urządzeń. Nad przewodem nie powinno się sadzić drzew ani krzewów o rozbudowanym systemie korzeniowym. Spadki są szczególnie ważne dla kanalizacji, gdzie zapewniają grawitacyjny odpływ ścieków. Przyłącze wodociągowe projektuje się według profilu i rzędnych określonych w dokumentacji, bez samowolnego zmieniania przebiegu.

Ile kosztuje przyłącze wodociągowe?

Budżet zależy przede wszystkim od długości trasy, rodzaju gruntu, głębokości wykopu, średnicy rury, sposobu włączenia, odtworzenia nawierzchni i liczby kolizji. Poniższe kwoty są orientacyjne i nie zastępują wyceny dla konkretnej działki.

Kategoria kosztu Orientacyjny zakres Czy jest to koszt ustawowy?
Wydanie warunków przyłączenia 0 zł za czynność objętą art. 19a ust. 10 Nie powinno być pobierane jako opłata za wydanie warunków
Projekt i plan sytuacyjny Około 1400–3000 zł netto lub więcej przy rozbudowanych uzgodnieniach Nie, to usługa projektanta
Geodezyjna inwentaryzacja powykonawcza Około 800–1500 zł Nie, to usługa geodezyjna
Materiały i armatura Zależnie od długości, średnicy i sposobu włączenia Nie, finansuje je inwestor
Wykop, montaż i zasypanie Często około 200–350 zł netto za metr za podstawowy zakres Nie, to koszt wykonawcy
Odbiór i włączenie do sieci 0 zł za czynności objęte art. 19a ust. 10 Nie powinny być rozliczane jako opłata administracyjna

Do wyceny mogą dojść koszty przejścia pod drogą, zajęcia pasa drogowego, organizacji ruchu, odwodnienia wykopu, odtworzenia asfaltu lub kostki, studni wodomierzowej oraz dodatkowej armatury. Dlatego w ofercie trzeba sprawdzić, czy wykonawca uwzględnił próbę szczelności, płukanie, taśmę lokalizacyjną, zasypkę i odtworzenie terenu.

Ustawa o zbiorowym zaopatrzeniu w wodę wskazuje, że inwestor finansuje budowę przyłącza, studni wodomierzowej i pomieszczenia na wodomierz. Jednocześnie art. 19a ust. 10 przewiduje brak opłat za wydanie warunków, odbiór przyłącza, włączenie go do sieci i związane z tym zezwolenia. Nie wyklucza to zapłaty za materiały lub dodatkowe roboty, ale takie pozycje powinny być jasno opisane i nie mogą być przedstawiane jako sama opłata za odbiór.

Wydatki formalne i geodezyjne często mieszczą się orientacyjnie w przedziale 1000–3000 zł, lecz przy przejściu przez drogę, licznych kolizjach lub rozbudowanym projekcie mogą być wyższe. Koszt całości najlepiej obniżyć przez wczesne ustalenie trasy, porównanie ofert o takim samym zakresie i wykonanie przyłącza przed uporządkowaniem terenu.

Na jakie błędy uważać?

Przed rozpoczęciem robót sprawdź, czy wykonawca i projektant uwzględnili najczęstsze problemy:

  • Brak warunków lub uzgodnień – rozpoczęcie prac bez stanowiska gestora może zakończyć się odmową odbioru i koniecznością przebudowy.
  • Zasypanie przewodu przed pomiarem – geodeta musi mieć możliwość ustalenia rzeczywistego przebiegu przyłącza.
  • Niewłaściwa głębokość – zbyt płytko ułożona rura wodociągowa jest narażona na zamarzanie.
  • Nieprawidłowy spadek kanalizacji – zbyt mały lub przypadkowy spadek może powodować zaleganie ścieków i zatory.
  • Brak kontroli kolizji – przewód nie może być prowadzony bez sprawdzenia położenia gazu, energii, telekomunikacji i innych sieci.
  • Niepełna oferta wykonawcy – niska cena może nie obejmować włączenia, armatury, próby szczelności, geodezji lub odtworzenia nawierzchni.

Najbezpieczniej rozpocząć od warunków technicznych, a następnie przekazać projektantowi pełne informacje o działce, istniejącym uzbrojeniu i planowanej lokalizacji wodomierza. Odbiór bez problemów zależy przede wszystkim od zgodności robót z projektem oraz od wykonania pomiaru geodezyjnego przed zasypaniem wykopu.


Informacje dotyczące procedur i opłat mają charakter ogólny. Przed rozpoczęciem robót należy sprawdzić aktualne wymagania lokalnego przedsiębiorstwa wodociągowego, organu administracji architektoniczno-budowlanej, geodety i zarządcy drogi.

Redakcja MetCon
